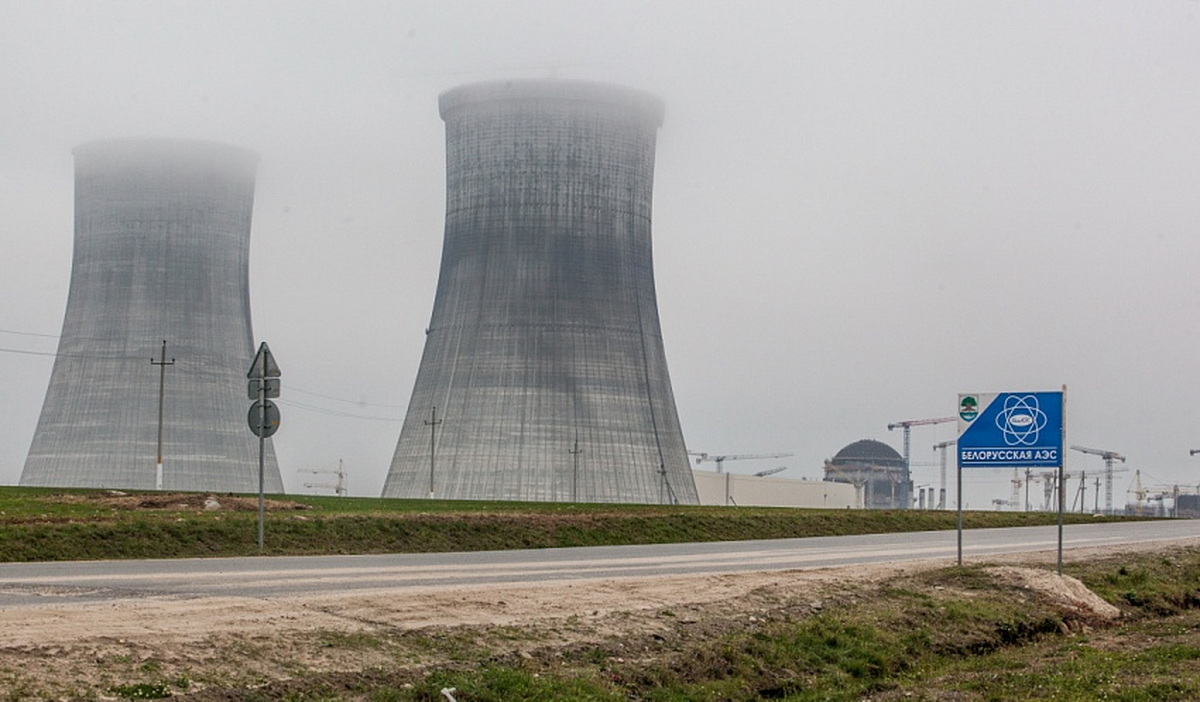

Монтажные работы на блоке № 1 Белорусской АЭС завершены на 90%. Первая электроэнергия, предположительно, поступит в сеть уже в I квартале следующего года. Об этом сообщил начальник реакторного цеха станции Александр Канюк.
Летом нынешнего года должны начаться гидравлические испытания с циркуляционной промывкой. В корпус реактора будет установлена имитационная зона (имитирует реальное ядерное топливо), контур заполнят обессоленой водой, затем будут включены насосные агрегаты.
После подтверждения надежности и прочности монтажа главного циркуляционного трубопровода, будет проведено комплексное испытание оборудования и горячуя обкатка.
Ядерное топливо будет завезено в конце 2018 года. От российского завода-изготовителя его планируется транспортировать железнодорожным транспортом. Первый энергоблок планируется ввести с эксплуатацию в декабре 2019 года, второй – в июле 2020.
